古建築琉璃瓦坡屋麵施工工法
發布時間:2018-11-02 04:30:44 瀏覽次數:8813次

1  前言

琉璃瓦屋麵由於其簡潔、大方,規格多樣在現在建築中得到廣泛推廣,但由於古建築琉璃瓦坡屋麵施工方法越來越被人們遺忘。我公司根據多年的施工經驗,通過多個工程不斷積累、完善,匯總形成本施工工法;采用本工法施工的屋麵拚接緊湊,搭接嚴密,脊、溝順直,屋麵防水效果好,觀感質量上乘。

2  特點

2.0.1  本工法強調施工放樣(分中、排瓦當、號壟)能有效地控製瓦件線條順直,使得整個建築整齊美觀。

2.0.2  采用本工法施工易於保證琉璃瓦的鋪設質量,能確保瓦件鋪設的安全性、牢固性,施工完後的琉璃瓦屋麵拚接緊湊,搭接嚴密,屋脊、簷溝順直,屋麵防水效果好,成型後的觀感質量很好。

2.0.3  本工法能較直觀指導現場施工,便於事後質量檢查和控製。

3  適用範圍

本工法可用於坡屋麵琉璃瓦仿古建築使用。屋麵坡度為250-600

4  工藝原理

本工法采用水泥混合砂漿(摻合料為粘土膏,因粘土膏材質與琉璃瓦相同,更能減少由收縮引起琉璃瓦龜裂的現象)作為臥瓦層。30°以下坡屋麵直接采用水泥:砂:粘土膏=1:6.83:0.659水泥混合砂漿臥瓦;30°以上坡屋麵在基層施工時預埋銅絲掛瓦條與瓦件綁紮,然後再用水泥混合砂漿臥瓦。

5  工藝流程及操作要點

5.1  工藝流程

施工工藝流程見圖5.1

     5.2  操作要點:

5.2.1  施工準備

1  基層驗收

1) 組織對上一道工序的驗收,清除砼基層表麵的殘留隔離劑、砂漿和灰塵等,並對屋麵凸出部位和蜂窩等進行處理。

2) 對30°以上坡屋麵采用預埋銅絲掛瓦條,在基層施工應注意檢查,確保銅絲掛瓦條在間距、位置、數量能滿足要求。

2  安排專人對瓦件進行挑選。

1)采取手敲、聽聲,尺量、分類堆放等手段對琉璃瓦色澤進行選擇和外行尺寸分類。對於不合格的一律剔除。同一坡麵選擇同一色澤瓦,不能摻合使用,以達到整體色澤相協調。

2)提前四小時將瓦用清水浸泡,貼前取出涼幹,瓦麵無水漬方可使用。

5.2.2  瓦壟定位

1、平麵定位----分中、號壟、排瓦當(以歇山屋頂為例)

(1)歇山前後坡分中號壟

1)在屋脊部位找出屋頂正中點,此點即為坐中底瓦的中點。

2)兩端從博縫外皮往裏返,找出兩個瓦口的位置和第二塊瓦口的中點,這個中點就是邊壟底瓦中。

3)將上述三個中點號在脊部灰背上。

4)將這三個中點平移到簷頭連簷上並釘好五個瓦口。

5)在釘好的瓦口間趕排瓦當(圖5.2.2)。

(2)撒頭分中號壟方法:

1)量出前後坡簷頭邊壟中點至翼角轉角處的距離,按照同樣的距離,向撒頭量出撒頭部位邊壟中。

2)撒頭正中即為撒頭坐中底瓦中。

3)按照這三個中,釘好三個瓦口。

4)在這三個瓦口之間趕排瓦當。

5)將各壟蓋瓦中平移到上端小紅山附近,並在灰背上號出標記。

翼角部分同廡殿翼角作法。

翼角不分中,在前後坡和撒頭釘好的瓦口連簷合角處之間趕排瓦當。應注意前後坡與撒頭相交處的兩個瓦口應比其他瓦口短2/10~3/10,否則勾頭就壓不住割角滴子瓦當瓦翅。

2、高度定位----邊壟、栓定位線

在每坡兩端邊壟位置拴線、鋪灰,各兩趟底瓦、一趟蓋瓦。歇山建築要同時好排山勾滴。披水排山做法的,要下好披水簷,做好梢壟。兩端的邊壟應平行,囊(瓦壟的曲線)要一致,邊壟囊要隨屋頂囊。在實際操作中,完邊壟後應調垂脊,調完垂脊後再瓦。

以兩端邊壟蓋瓦壟“熊背”為標準,在正脊、中腰和簷頭位置拴三道橫線,作為整個屋頂瓦壟的高度標準。脊上的叫“齊頭線”,中腰的叫“楞線”或“腰線”,簷頭的叫“簷口線”。脊上與簷頭的兩條線又可統稱為上下齊頭線,如果坡長屋大,可以拴三道楞線。

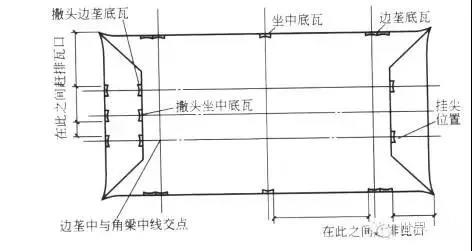

如圖5.2.2

5.2.3  簷頭勾滴瓦

勾滴即勾頭瓦和滴水瓦(滴子)。簷頭勾頭和滴水瓦要拴兩道線,一道線拴在滴水尖的位置,滴水瓦的高低和出簷均以此為標準。第二道線即衝壟之前拴好的“簷口線”,勾頭的高低和出簷均以此為標準。滴子瓦的出簷最多不超過本身長度的一半,一般在6一lOcm之間。勾頭出簷為瓦頭(瓦當)的厚度,就是說,勾頭要緊靠著滴子,勾頭的高低以簷線為準滴子瓦蚰蜒當。勾頭之下,應放一塊遮心瓦(可以用碎瓦片代替)。遮心瓦的作用是遮擋勾頭裏的蓋瓦灰。然後用釘子從勾頭上的圓洞上釘入灰裏,釘子上扣釘帽,內用麻刀灰塞嚴。在實際操作中,為防止釘帽損壞,往往最後扣安。為操作方便,簷頭勾滴瓦可隨每壟瓦進行。

5.2.4 板瓦、筒瓦:

1  屋麵上瓦,要做到有序有計劃上瓦,前後坡必須對稱上瓦,不允許單坡一次性上瓦,並應合理均勻分布,便於操作,同時在操作中進行第二次審瓦,不準次瓦上屋麵使用,確保質量。

2   底瓦

拴好瓦刀線後,鋪灰(或泥) 底瓦(如圖  5.2.4)。如用泥(指摻灰泥) ,還可在鋪泥  (術語稱為“打泥”)後再潑上白灰漿,此做法為”坐漿”。底瓦灰(泥)的厚度一般為4cm。底瓦應窄頭朝下,從下往上依次擺放。底瓦的搭接密度應能做到“三搭頭”,即每三塊瓦中,第一塊與第三塊能做到首尾搭頭。“三搭頭”是指大部分瓦而言,簷頭和靠近脊的部位則應“稀簷頭密脊”。底瓦灰(泥)應飽滿,瓦要擺正,不得偏歪。底瓦壟的高低和直順程度都應以瓦刀線為準。每塊底瓦的“瓦翅”,寬頭的上棱都要貼底瓦壟近瓦刀線。底瓦時還應注意“喝風”與“不合蔓’的問題。“不合蔓”是指瓦的弧度不一致造成合縫不嚴,“喝風”是泛指合縫不嚴,既包括瓦的不合蔓,也包括由於擺放不當造成的合縫不嚴。在操作中應注意避免由於擺放不當而造成的喝風,對於明顯不合蔓的瓦,應盡量選換。

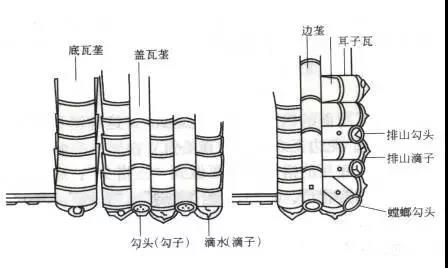

如圖  5.2.4

注:底瓦即為板瓦,蓋瓦即為筒瓦。

3  背瓦翅

擺好底瓦以後:要將底瓦兩側的灰(泥)順瓦翅用瓦刀末齊,不足之處要用灰(泥)補齊,“背瓦翅”一定要將灰(泥)“背”足、拍實。

4  紮縫

“背”完瓦翅後,要在底瓦壟之間的縫隙處(稱作“蚰蜒當”)用大麻刀灰塞嚴塞實,這一過程叫做“紮縫”,紮縫灰應能蓋住兩邊底瓦壟的瓦翅。

5  蓋瓦

按楞線到邊壟蓋瓦瓦翅的距離調整好“吊魚”的長短,然後以吊魚為高低標準“開線”。瓦刀線兩端以排好的蓋瓦壟為準。蓋瓦灰應比底瓦灰稍硬,蓋瓦不要緊挨底瓦,它們之間的距離叫“睜眼”。睜眼不小於筒瓦高的1/3。蓋瓦要熊頭朝上,從下往上依次安放,上麵的筒瓦應壓住下麵筒瓦的熊頭,熊頭上要掛素灰即抹“熊頭灰”(又叫“節子灰”)。熊頭灰應根據琉璃瓦的顏色摻色(黃色琉璃瓦摻紅土粉,其他摻青灰)。熊頭灰一定要抹足擠嚴。蓋瓦壟的高低、直順都要以瓦刀線為準,每塊蓋瓦的瓦翅都應貼近瓦刀線。如果瓦的規格不一致,應特別注意不必每塊都“跟線”,即應“大瓦跟線,小瓦跟中”,否則會出現一側齊、一側不齊的情況。如果不是宮殿式建築,可用摻灰泥蓋瓦。

6  捉節夾壟

將瓦壟清掃幹淨後用小麻刀灰(摻顏色)在筒瓦相接的地方勾抹,然後用夾壟灰(摻色)將睜眼抹平。夾壟應分糙細兩次夾,操作時要用瓦刀把灰塞嚴拍實。上口與瓦翅外棱抹平,叫做“背瓦翅”。

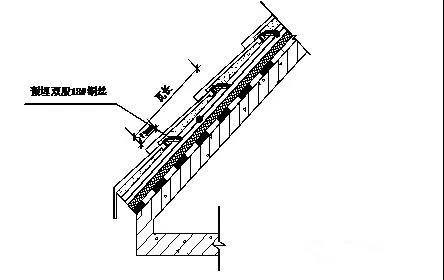

7  固定瓦片:對30°以下坡屋麵直接采用水泥混合砂漿臥瓦(砂:粘土膏=1:6.83:0.659);對30°以上坡屋麵除了在基層施工時預埋雙股18#銅絲掛瓦條與瓦件綁紮外,且在瓦底采用水泥混合砂漿臥瓦(水泥:砂:粘土膏=1:6.83:0.659),砂漿要飽滿。最薄處水泥砂漿臥瓦層厚度應≥20mm。如圖5.2.4。

8  筒瓦中至中的距離應等於正擋溝長度加灰縫寬,灰縫寬最大不超過15mm  .

5.2.5  安裝擋溝瓦:

用飽滿砂漿將屋脊瓦滿臥於兩側的主瓦上,在屋脊瓦和主瓦的交接處采用擋溝瓦,將主瓦和屋脊瓦連接,擋溝瓦也要采用飽滿砂漿粘貼,以避免雨水侵入瓦內,同時保證屋麵瓦的美觀性。在屋麵陰角處采用排水溝瓦與主瓦連接,做法同主瓦施工工藝相同。根據施工工序的安排,逐步退式施工至臨時馬道時,將屋脊封頭用飽滿砂漿粘貼至屋脊交接處。

5.2.6  安裝屋脊瓦

當主瓦施工到屋脊處時,斜脊由斜脊封頭瓦開始,斜脊瓦自下向上搭接鋪至正脊,在用脊瓦鋪正屋脊,正屋脊由大封頭瓦開始,用脊瓦搭接鋪至末端以小封頭瓦收口。所有脊瓦安裝必須拉線鋪設,鋪設時砂漿應飽滿,勾縫平順,隨裝隨抹幹淨,保持瓦麵整潔。

5.2.7   勾縫:

清掃幹淨屋脊,用摻有同蓋瓦相同顏色的麻刀灰等在相接的地方勾抹緊密。要及時將瓦麵擦抹潔淨,防止灰漿汙染釉麵。

5.2.8  屋麵琉璃瓦施工完畢後,清潔瓦麵的灰漿,每天在完工部分安裝瓦件及最後的工序後,要用幹淨的棉紗將瓦麵清理幹淨,以保持瓦的清潔及亮度。

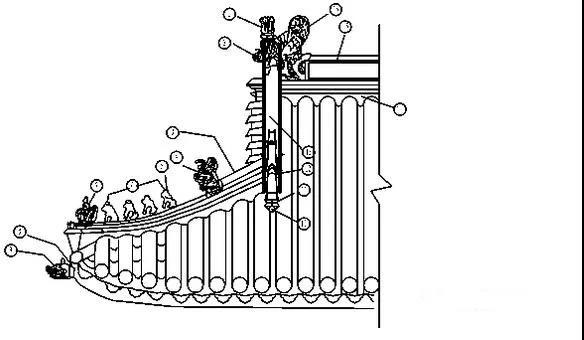

①-劍把  ②-背獸  ③-戧脊獸後  ④-戧獸  ⑤-戧脊獸後  ⑥-各樣走獸

   ⑦-仙人騎鳳  ⑧-遮朽瓦  ⑨-套獸  ⑩-池水 11-瓦條  12-獸座  13-垂獸

14-擋溝  15-正脊  16-正吻

Copyright © 2018 安徽丝瓜影视新型建材科技有限公司 無錫九斤建築陶瓷有限公司 All Rights Reserved     網站地圖 | xml
聯係人:陳經理   手機:13222800778   電話:0510-87480556   地址:安徽省-宣城市-廣德縣新杭鎮經濟開發區廣安路88號
備案號:蘇ICP備19043870號
网站地图 丝瓜影视-丝瓜视频iOS-sg99.xy丝瓜视频-丝瓜影视app下载丝瓜影视
